Planifier des travaux d'aménagement intérieur : la méthode étape par étape

Plan, nuancier et échantillons de sol sur une table dans une pièce en travaux

Des travaux d'aménagement intérieur réussis se jouent avant le premier coup de marteau. Qu'il s'agisse de refaire une cuisine, d'ouvrir une cloison, de créer une chambre sous les combles ou de réaménager un bureau, la méthode reste la même : définir précisément le besoin, relever le logement, chiffrer avec une marge, vérifier les autorisations, consulter plusieurs artisans, puis caler un calendrier qui respecte l'ordre logique des corps de métier. Chaque étape sautée se paie plus tard, en retard ou en dépassement de budget.

La règle d'or tient en une phrase : on ne commence pas tant que tout n'est pas décidé. Un choix de carrelage tardif, une prise oubliée ou une cloison déplacée en cours de chantier coûtent bien plus cher qu'une semaine de réflexion supplémentaire. Ce guide vous accompagne de l'idée à la réception des travaux : besoin, plan, budget, autorisations, ordre des interventions, devis, calendrier, vie pendant le chantier et garanties, pour une maison, un appartement ou un local professionnel.

Commencer par définir le besoin

Avant de parler matériaux ou couleurs, décrivez ce qui ne va pas aujourd'hui et ce que vous attendez demain. Une cuisine trop petite, un salon sombre, un manque de rangements, une chambre à créer pour un enfant ou un télétravail devenu quotidien : chaque problème appelle des solutions différentes. Notez aussi ce qui fonctionne et que vous voulez garder. Cette liste servira de cahier des charges aux artisans et vous évitera de vous disperser au fil des visites en magasin.

  • Qui utilise la pièce, à quels moments, pour quelles activités ?
  • Quels équipements faut-il prévoir (prises, éclairage, eau, rangements) ?
  • Quelles contraintes : murs porteurs, gaines, fenêtres, hauteur sous plafond ?
  • Quel niveau de finition et quel budget global êtes-vous prêt à engager ?
  • Combien de temps pouvez-vous vivre avec un chantier en cours ?

Le style vient ensuite, et il gagne à être choisi tôt, car il oriente les revêtements, les menuiseries et l'éclairage. Si vous hésitez entre plusieurs ambiances, notre guide pour choisir son style de décoration vous aide à trancher avant de consulter les artisans. Constituez un dossier d'inspiration avec des photos et des échantillons : il facilite beaucoup les échanges et limite les malentendus sur le rendu attendu.

Relever le logement et dessiner un plan

Un plan coté est la base de tout projet sérieux. Mesurez chaque pièce au mètre ou au télémètre laser : longueurs, hauteurs, épaisseur des murs, position et dimensions des portes et fenêtres, emplacement des radiateurs, des arrivées d'eau, des évacuations et du tableau électrique. Reportez le tout sur papier millimétré ou dans un logiciel de plan, puis testez plusieurs implantations du mobilier. Vérifiez les circulations : une porte qui bute contre un meuble ou un passage trop étroit se corrige facilement sur le papier, beaucoup moins une fois la cloison montée.

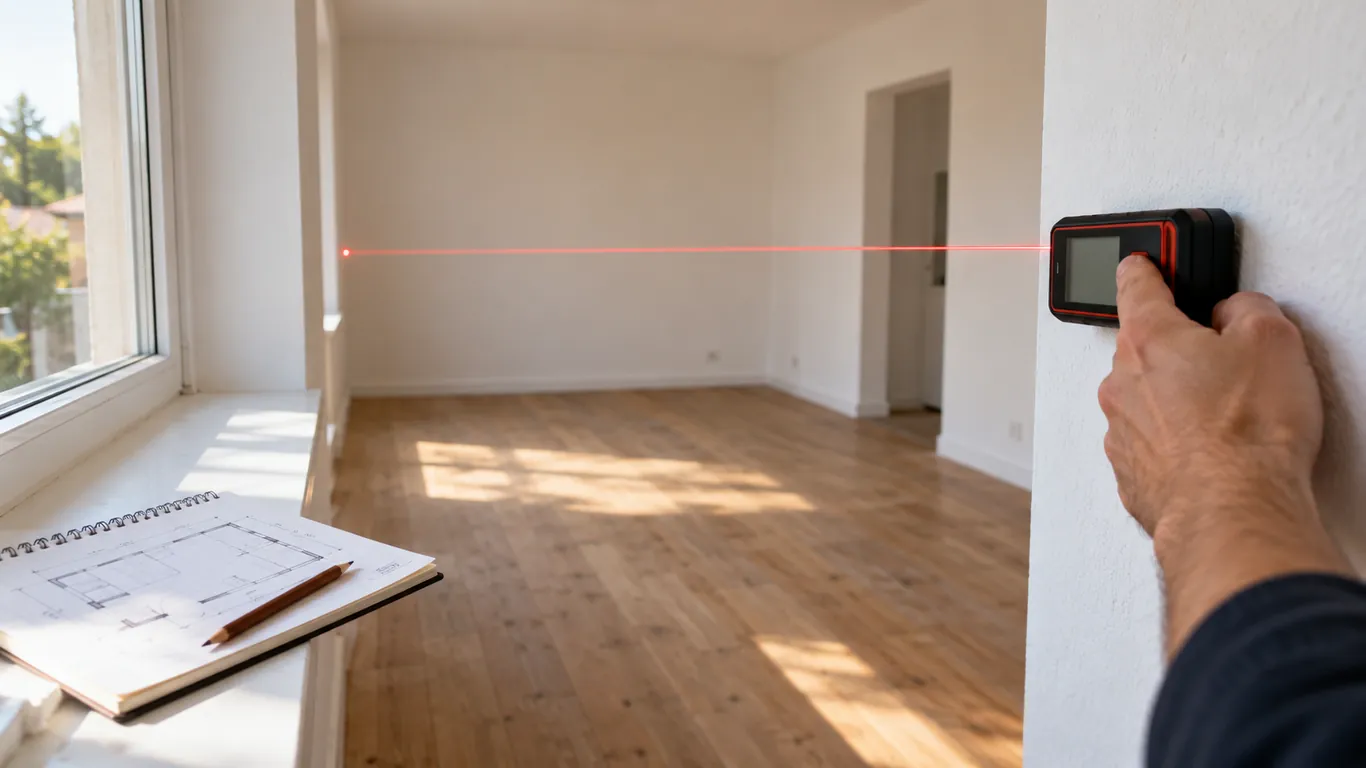

Relevé des dimensions d'une pièce au télémètre laser avec croquis de plan

Identifiez aussi ce qui ne se voit pas. Un mur peut être porteur même s'il paraît mince : avant toute ouverture, faites-le vérifier par un professionnel, qui dimensionnera le renfort nécessaire. Dans un bâtiment dont le permis de construire a été délivré avant le 1er juillet 1997, un repérage de l'amiante doit précéder les travaux qui touchent aux matériaux (colle de carrelage, dalles de sol, enduits), et il doit être confié à un opérateur certifié. Dans un logement ancien, méfiez-vous aussi des vieilles peintures au plomb avant de poncer.

Établir un budget réaliste, avec une marge

Le budget se construit poste par poste, à partir des devis et non d'une estimation globale au mètre carré. Distinguez les travaux eux-mêmes, les fournitures que vous achetez directement, les frais annexes (évacuation des gravats, location de matériel, protection des sols, éventuel relogement) et les équipements à prévoir après coup. Ajoutez systématiquement une réserve pour imprévus de 10 à 15 %, davantage dans un logement ancien où l'on découvre souvent un réseau à reprendre ou un support abîmé une fois les revêtements déposés.

PosteCe qui fait varier le coûtConseil
Démolition et évacuationVolume de gravats, accès, étage sans ascenseurFaites chiffrer la benne ou les rotations à part
ÉlectricitéMise en sécurité ou reprise complète, nombre de pointsFaites établir un état des lieux avant de chiffrer
PlomberieDéplacement des évacuations, état des canalisationsRapprochez les points d'eau des colonnes existantes
Cloisons et isolationSurface, type de plaque, performance recherchéeDécidez l'implantation définitive avant le devis
Revêtements de sol et mursMatériau, préparation du support, format de poseComptez la préparation du support, souvent sous-estimée
Menuiseries et rangementsStandard ou sur mesure, quincaillerieCommandez tôt, les délais sont longs

Si le total dépasse vos moyens, ne rognez pas sur ce qui est caché : une installation électrique mise en sécurité, une évacuation bien dimensionnée ou une isolation correcte ne se refont pas facilement une fois les finitions posées. Mieux vaut phaser le projet, en réalisant d'abord les réseaux et les cloisons de tout le logement, puis les finitions pièce par pièce. Le mobilier, la décoration et certains rangements peuvent attendre quelques mois sans pénaliser le reste du chantier ni obliger à démonter ce qui vient d'être fait.

Pensez enfin à la fiscalité. Dans un logement achevé depuis plus de deux ans, les travaux d'amélioration, de transformation, d'aménagement et d'entretien facturés par une entreprise bénéficient en principe d'un taux de TVA réduit de 10 %, et de 5,5 % pour les travaux d'amélioration de la qualité énergétique. Depuis 2025, l'attestation à remplir a disparu : c'est vous qui certifiez ces conditions sur le devis ou la facture signés. Conservez ces documents, car vous restez solidairement responsable si une mention se révèle inexacte.

Quelles autorisations prévoir ?

La plupart des travaux purement intérieurs dans un logement ne demandent aucune autorisation d'urbanisme : repeindre, changer un sol, refaire une cuisine ou une salle de bains. Une déclaration préalable devient en revanche nécessaire dès que vous modifiez l'aspect extérieur (nouvelle fenêtre, fenêtre de toit), que vous créez de la surface de plancher (mezzanine, aménagement de combles), un permis de construire étant exigé au-delà de certains seuils, ou que vous changez la destination d'un local. Le délai d'instruction est en général d'un mois, porté à deux mois en secteur protégé. Le service urbanisme de votre mairie vous dira précisément ce qui s'applique à votre projet.

En copropriété, les travaux qui touchent les parties communes ou l'aspect extérieur de l'immeuble (mur porteur, façade, gaines communes, fenêtres) exigent l'autorisation de l'assemblée générale, ce qui peut ajouter plusieurs mois si la prochaine assemblée est lointaine. Relisez aussi le règlement de copropriété : il fixe souvent des règles sur les horaires de chantier, l'usage de l'ascenseur ou la nature des revêtements de sol, notamment pour limiter les bruits d'impact chez les voisins du dessous.

Les locaux professionnels obéissent à des règles supplémentaires dès qu'ils accueillent du public, qu'il s'agisse d'une boutique, d'un cabinet ou d'une agence. Accessibilité aux personnes handicapées, sécurité incendie, classement au feu des matériaux : la plupart des travaux intérieurs y demandent une autorisation spécifique de la mairie. Nous détaillons ces contraintes, du diagnostic du local au calendrier des démarches, dans notre guide sur l'aménagement d'un local commercial. Pour un bureau qui ne reçoit jamais de clients, ce sont surtout les règles du Code du travail qui s'appliquent.

Dans quel ordre faire intervenir les corps de métier ?

L'ordre des interventions suit une logique simple : on va du plus salissant au plus fragile, et de ce qui se cache dans les murs vers ce qui se voit. Les réseaux passent avant les cloisons qui les recouvrent, les enduits avant la peinture, la peinture avant les sols finis les plus délicats. Inverser deux étapes, c'est risquer de rayer un parquet neuf, de percer une gaine ou de refaire une peinture tachée par le plâtre. Voici l'enchaînement le plus courant pour un aménagement complet :

  1. Dépose et démolition : anciens revêtements, cloisons, équipements, évacuation des gravats.
  2. Gros œuvre : ouverture de mur avec renfort, reprise de dalle, chape.
  3. Menuiseries extérieures, pour mettre le chantier hors d'eau et hors d'air.
  4. Réseaux en attente : électricité, plomberie, ventilation, chauffage.
  5. Plâtrerie : cloisons, doublages, isolation, faux plafonds.
  6. Carrelage et faïence, puis enduits et peinture.
  7. Sols finis : parquet, sol stratifié ou souple.
  8. Finitions : menuiseries intérieures, cuisine, appareillage électrique, sanitaires.

Les temps de séchage font partie du calendrier : une chape doit être sèche avant la pose d'un parquet, un enduit avant la peinture. Respectez les délais indiqués par les fabricants et faites mesurer l'humidité du support si nécessaire. Pour le choix du sol lui-même, massif, contrecollé ou stratifié, notre dossier sur les différents types de parquets vous aidera à arbitrer selon la pièce et le budget.

Ordre des corps de métier dans des travaux d'aménagement, de la dépose aux finitions

Demander des devis et choisir les artisans

Consultez au moins deux ou trois entreprises par lot important, sur la base du même cahier des charges et du même plan, pour pouvoir comparer ce qui est comparable. Un devis précis détaille les quantités, les références des matériaux, les prestations incluses et exclues, le délai d'exécution et les conditions de paiement. Méfiez-vous d'un devis très inférieur aux autres : il oublie souvent la préparation des supports, l'évacuation des déchets ou les finitions. Le moins cher à la signature n'est pas toujours le moins cher à la fin du chantier.

  • Identité complète de l'entreprise et numéro d'immatriculation.
  • Mention de l'assurance professionnelle, avec le nom de l'assureur et la couverture géographique.
  • Description poste par poste, quantités et prix unitaires.
  • Marque ou gamme des matériaux, ou mention d'un équivalent.
  • Date de début, durée prévue et échéancier de paiement.
  • Taux de TVA appliqué et durée de validité du devis.

Au-delà du papier, fiez-vous à la qualité des échanges : un artisan qui pose des questions, visite le chantier, propose des alternatives et explique ses choix est en général plus fiable que celui qui chiffre sans se déplacer. Demandez des références de chantiers comparables. Si plusieurs entreprises interviennent, désignez clairement qui coordonne : vous-même, une entreprise générale ou un maître d'œuvre rémunéré pour cette mission.

Construire un calendrier réaliste

Le calendrier se construit à rebours à partir de la date souhaitée de fin, en tenant compte de trois délais souvent sous-estimés : la disponibilité des artisans, qui peuvent être réservés plusieurs mois à l'avance ; les délais de livraison des menuiseries, cuisines et matériaux sur commande ; et les délais d'autorisation, de la mairie comme de la copropriété. Prévoyez aussi une marge de temps, comme pour le budget, car une livraison en retard ou un artisan malade décale toute la chaîne derrière lui.

Choisissez la période avec soin. Les travaux bruyants ou poussiéreux sont plus faciles à vivre quand vous pouvez vous absenter, et certains chantiers dépendent de la météo, comme un remplacement de fenêtres ou une ouverture de mur porteur. Faites un planning simple, semaine par semaine, avec chaque intervenant et chaque livraison, et partagez-le avec tous les artisans. Une réunion de chantier hebdomadaire, même courte, suffit souvent à garder le cap et à anticiper les décisions à prendre.

Vivre pendant les travaux

Rester dans un logement en chantier est possible, mais demande de l'organisation. Délimitez une zone de vie protégée, avec au moins une pièce fermée, l'accès à un point d'eau et à des sanitaires. Si la cuisine est en travaux, installez un coin repas provisoire avec un réfrigérateur, une plaque et un micro-ondes. Pour une rénovation lourde, avec électricité coupée ou sols déposés partout, un hébergement temporaire peut être plus raisonnable, notamment avec de jeunes enfants.

  • Protégez les sols et les meubles restants avec des bâches et du carton.
  • Fermez les portes avec un film anti-poussière à fermeture à glissière.
  • Mettez à l'abri les objets fragiles, les papiers et les appareils électroniques.
  • Prévenez les voisins et respectez les horaires de bruit de votre commune.
  • Gardez les outils, produits et gravats hors de portée des enfants et des animaux.

Passez régulièrement sur le chantier, à un moment convenu avec les artisans, plutôt que de les solliciter en permanence. Notez vos questions et vos constats, photographiez les réseaux avant qu'ils ne soient recouverts par les cloisons : ces images vous serviront plus tard pour percer sans risque ou retrouver une canalisation. Toute modification demandée en cours de route doit faire l'objet d'un avenant écrit et chiffré, pour éviter les mauvaises surprises sur la facture finale.

Réceptionner les travaux et connaître ses garanties

La réception est l'acte par lequel vous acceptez les travaux, avec ou sans réserves. Faites-la avec chaque entreprise, par écrit, en parcourant les pièces en plein jour : défauts de finition, joints, fonctionnement des prises, des robinets, des volets, des portes. Tout défaut apparent non noté au procès-verbal est considéré comme accepté. Si le contrat prévoit une retenue de garantie, elle ne peut dépasser 5 % du montant du marché et doit être consignée chez un tiers, puis libérée au plus tard un an après la réception.

La réception fait aussi démarrer les garanties légales. La garantie de parfait achèvement couvre pendant un an les désordres signalés à la réception ou apparus ensuite. La garantie de bon fonctionnement, dite biennale, couvre pendant deux ans les équipements dissociables du bâti. La garantie décennale couvre pendant dix ans les dommages qui compromettent la solidité de l'ouvrage ou le rendent impropre à sa destination. Signalez tout désordre par lettre recommandée avec accusé de réception, en fixant un délai de réparation.

Durées des garanties après réception : parfait achèvement, bon fonctionnement et décennale

Questions fréquentes

Quelle marge prévoir dans le budget de travaux ?

Prévoyez une réserve de 10 à 15 % du montant des devis pour les imprévus, et davantage dans un logement ancien, où la dépose des revêtements révèle souvent un support abîmé ou un réseau à reprendre. Cette marge couvre aussi les petits ajouts décidés en cours de chantier. Si elle n'est pas consommée, elle servira à la décoration ou au mobilier.

Faut-il un architecte pour des travaux intérieurs ?

Pour des travaux d'aménagement intérieur sans permis de construire, le recours à un architecte n'est en général pas obligatoire. Un architecte, un architecte d'intérieur ou un maître d'œuvre reste utile pour un projet complexe : ouverture de mur porteur, réorganisation complète d'un plateau, coordination de nombreux artisans. Sa mission et sa rémunération doivent être précisées par écrit avant le démarrage.

Peut-on faire une partie des travaux soi-même ?

Oui, à condition de bien choisir les tâches : dépose, peinture, pose de certains sols ou montage de meubles sont accessibles à un bricoleur soigneux. Laissez en revanche aux professionnels les ouvertures de murs porteurs, l'électricité si vous n'êtes pas qualifié et le gaz. Attention aussi aux garanties : un artisan ne répond pas d'un support que vous avez préparé vous-même.

Dans quel ordre peindre et poser le sol ?

En règle générale, on peint les plafonds et les murs avant de poser les sols finis les plus fragiles, comme un parquet ou un sol souple, pour éviter les taches et les rayures. On protège ensuite le sol neuf pendant les finitions. Certains artisans préfèrent passer la dernière couche de peinture après la pose du sol : dans ce cas, protégez-le soigneusement avant de reprendre le rouleau.

Combien de temps à l'avance faut-il contacter les artisans ?

Le plus tôt possible : selon la région et la saison, les artisans recherchés sont souvent réservés plusieurs semaines, voire plusieurs mois à l'avance. Prenez contact dès que votre besoin et votre plan sont fixés, pour obtenir les devis, comparer et réserver un créneau. Ajoutez les délais de commande des matériaux sur mesure, qui peuvent eux aussi se compter en semaines.

Que faire si un défaut apparaît après la réception ?

Écrivez à l'entreprise par lettre recommandée avec accusé de réception, en décrivant le désordre, photos à l'appui, et en fixant un délai raisonnable de réparation. Pendant la première année, la garantie de parfait achèvement couvre tous les désordres signalés. Ensuite, la garantie biennale concerne les équipements dissociables et la garantie décennale les dommages graves. En cas d'échec, une médiation peut précéder une action en justice.
